软钢制阻尼器安装方案
钢制阻尼器安装
本工程实验楼采用软钢阻尼器,软钢阻尼器的钢材采用软钢235。
本工程阻尼器主消能水平方向的初始刚度值约为2.79X10 KN/m;屈服力约为235KN。

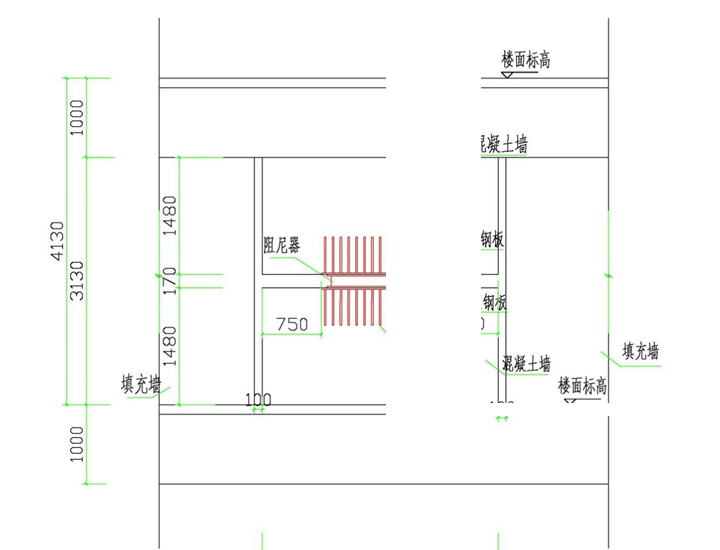

阻尼器平面布置图
1、软钢制阻尼器加工:软钢制阻尼器的制作一般按照常规的制作工艺,只是位移型阻尼器处上下的连接支撑板要经过特殊加工,由于构件多,因此制作后需要对每一组构件要进行组装,检查尺寸符合图纸要求和现场实际尺寸后编号。
2、软钢制阻尼器安装方法一:散件安装,件1→件2→件3→件4。先安装阻尼器上部节点钢板件1,安装两侧化学螺栓,再根据节点钢板中心及阻尼器之间的距离安装阻尼器下部节点钢梁件2,将件2和件1临时固定后再安装固定长度段钢梁2,用螺栓紧固,但要保证构件连接的轴线同心直度。最后安装柱侧下段件4,件4的长度在制作时适当放些余量,安装时根据件3连接板与砼柱预埋件的实际长度下料安装,同时安装柱侧锚板化学螺栓。
3、软钢制阻尼器安装方法二:整体安装。顺序是将构件2、构件3、构件4拼成 “人”字形支撑,然后整体吊装,由于整体吊装,二个支腿进不到砼立柱预埋件内,因此在地面安装时,将件4与件3间的连接板上端部分,螺栓不让件4头下坠,使件4之间的跨间距缩小,使构件先进入砼柱预埋件内,然后拧紧件3与件4之间的连接板,件2、件3、件4整体安装固定后,再根据件2的中心轴线安装件1,使件1、件2的间距符合图纸要求。件1只能散装,根据化学螺栓的位置,固定砼梁两侧侧板,件1的连接板以及件2的连接板用实物夹在中间,保持实际要求的间距后用螺栓临时固定,检查栓孔同心后再将件1连接板与件1的侧板固定焊接。
4、两种安装方法优缺点分析:采用散件安装优点是分体安装构件轻,吊装方便,安装简单,缺点是高空作业时间较长,安装速度不快;采用整体安装速度快,安装简便,缺点是构件较重,对其中机械要求高。
5、施工时,将根据现场实际情况,灵活选用、调整软钢制阻尼器施工方法。
