路文化中心即将完工并进行竣工验收。在初步验收时发现设计有局部不合理之处。四层6-7轴、C-D轴有一个夹层,层高3.0m(结构标高2.95m),由于梁高350*1000,下面净高仅1.95m,导致门高无法达到原设计高度(门高2100);地下室5-6轴、J-H轴人防密闭室东面墙距2#楼梯防火门的墙过近,密闭门(BFM1220-15)开启后碰2#楼梯防火门的墙,并碰楼梯间的休息平台梁,门无法开直,影响到人员的进出。
为此建设方建议浦东设计院调整修改。与设计院联系后,浦东设计院4月28日出图,发来电子版工程设计变更通知单。对四层6-7轴、C-D轴范围JKL1、JKL2梁进行调整,在二根梁的内侧新浇捣200*650的梁,然后对原有梁图示型式凿除。对地下室5-6、J-H轴2#楼梯休息平台梁的内侧增加250*350梁,然后凿除。
对设计院图纸进行研究讨论后,5月6日到设计院向黄工沟通,提议C35细石混凝土改为无收缩高强灌浆料,采用无收缩高强灌浆料,可缩短施工周期,在蓝图中修改。按照有关资料说明:无收缩高强灌桨料在现场加入一定量水搅拌均匀后即可使用。24h强度能达到C20,3d强度能达到C40,质量可靠性大大提高。应该是较好的选择。5月8日又与设计院黄工对支撑形式进行咨询。
为安全起见,制定以下施工方案。
四层6-7轴、C-D轴范围JKL1、JKL2梁施工步骤如下:

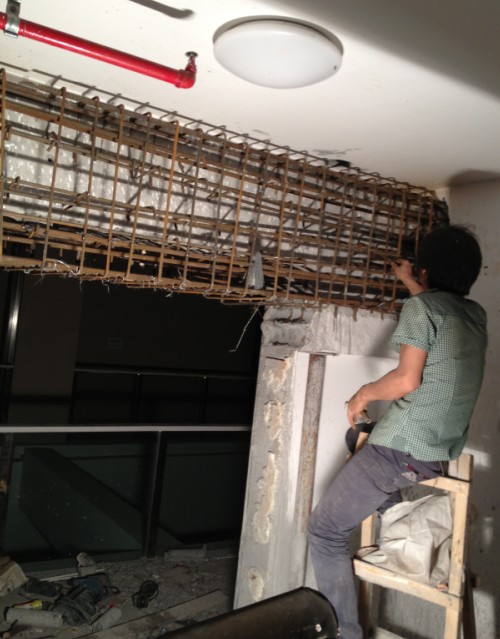

1)梁与柱交接处位置墙体凿除,凿出柱钢筋面,原有砼梁接触面凿毛。
2)按规范要求进行化学植筋(植筋采用A级胶)。
3)楼层钢管脚手支撑加固,由于紧靠楼梯平台,拟按如图形式支撑;为安全起见,三层也加以支撑。
4)切割原有大梁30㎝,梁钢筋与种植钢筋焊接,单面焊10d,箍筋与原有钢筋焊接(施工过程中观察梁结构是否有开裂等现象,有变化随时采取措施)。
5)支撑模板,梁模板与原有梁拉结牢固,防止模板位移。
6)浇灌无收缩高强灌浆料。
7)二天后拆模,灌浆料浇水养护。
10)进场材料须有质量证明单,每道工序须经施工员检验,报请监理验收签字,方可进行下一道工序 的施工。资料归档。
