某别墅建筑加固改造设计与施工

某别墅建筑加固改造设计与施工

1 工程概况
某别墅依山而建.为框架结构.1—5轴地面与5—7轴地面高差2.7 In.业主从使用功能考虑.要求将5—7轴地面降至与1—5轴平,5—7轴2.7 I'll标高处新增楼板.扩大使用面积,同时开挖山体新砌石挡墙,形成庭院空间。(如图1)

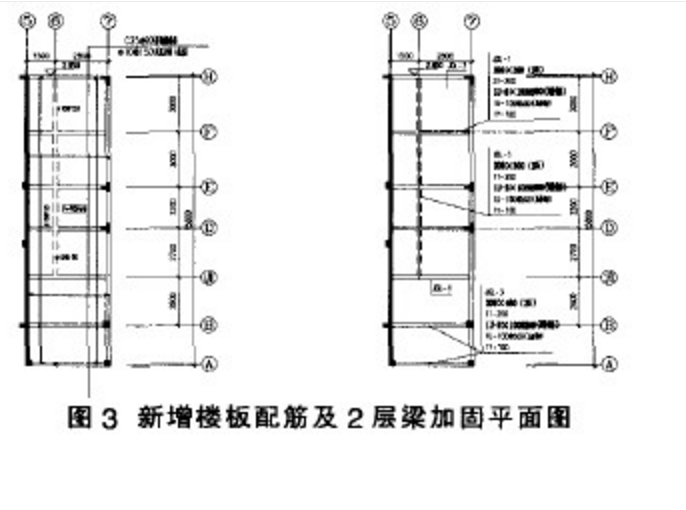

1.1 根据原有设计图纸经计算分析进行加固设计并确定改造加固材料及方案(如图2、图3)

图2 部分梁柱加大截面
(1)加固材料:300 g碳纤维和配套粘结剂, 10、016、020、(I)25钢筋及C35混凝土。



③ 用混凝土角磨机、砂轮(砂纸)等工具,去除混凝土表面的浮浆、油污等杂质,构件基面的混凝土要打磨平整.尤其是表面的凸出部位要磨平.转角粘贴处要进行倒角处理并打磨成圆弧状
④ 用吹风机将混凝土表面清理干净并保持干燥。
(3)涂底胶
① 按一定比例将主剂与固化剂先后置于容器中.用搅拌器搅拌均匀,根据现场实际气温决定用量.并严格控制使用时间
② 用滚桶刷或毛刷将胶均匀涂抹于混凝土构件表面.厚度不超过0.4 mm。并不得漏刷或有流淌、气泡,等胶固化后(固化时间视现场气温而定.以手指触感干燥为宜.一般②每一道工序结束后均应按工艺进行检验。作好相关的验收记录.施工结束后的现场验收以评定碳纤维布与混凝土之间的粘结质量为主.用小锤等工具轻轻敲击碳纤维布表面.以回声来判断粘结效果,如出现质量问题.应立即返工。
③ 出现空鼓等粘贴不密实现象,应采取针管注胶的方法进行补救。若粘结面积小于90% .则判定为粘结无效.需重新施工
3 结语
本工程改造加固期间及完工后.经检查和观测.未发现任何结构异常情况.达到了业主预期的要求 通过此项工程.总结混凝土结构改造加固认为:
(1)加固工程必须仔细核算原有建筑物的地基.主体结构才能实施。
(2)在混凝土结构加固工程中.尽可能使新增结构与原混凝土结构融为一体.共同发挥作用。
(3)结构的保护性拆除是改造工程的难点.风险极大,需反复斟酌设计和施工方案.综合运用现场一切手段.如动态监测.临时支撑等技术措施。
参考文献
【1]CECS146:2003碳纤维片材加固混凝土结构技术规程【s】.中国计划出版社.2003.
【2]GB50367—2006混凝土结构加固设计规范【s1.中国建筑工业出版社.2006.
【3】赵士勇,强万明,李占文,边智慧.某多层框架结构加固设
计与施工IJ].建筑结构,2007(S1).
一— 一- — ·卜一—+-一—+_一——卜-——卜-—·卜-—·卜-—-卜-—·+一·
钢板边缘以杜绝渗漏隐患防水卷材铺贴完毕并通过隐蔽验收后.及时粘贴50 mm厚的聚苯板保护层及回填土方
4.4 后浇带混凝土灌注在外置钢板焊接安装前.应将后浇带两侧的混凝土面按照施工缝的要求进行凿毛处理.清除杂物、水泥薄膜及表面松动的砂石.并用水冲洗干净。在灌注前应保持湿润.一般不少于24 h采用掺有适量微膨胀剂的无收缩细石混凝土.其强度比原构件混凝土强度提高一个等级。灌注时应精心振捣密实.避免振捣棒碰撞外置钢板。
5 结语
超长混凝土墙结构的浇筑施工.为了保证水泥的充分收缩量.设置后浇带是必须的。但这样的后浇带给相邻工程的施工形成了难以逾越的障碍。如何使后浇带能预先连接起来.为相邻施工创造条件.同时保证后浇带的封闭又有足够的延滞时间.这是值得我们广大的施工技术人员深入研究的 本工程采取的预连接方法.在征得业主、设计、监理等人员的同意后.得到了顺利实施,为相邻小高层建筑的基坑开挖赢得了宝贵的时间。
