楼板开洞新增混凝土梁加固方法
2021-1-7 10:54:32

楼板开洞新增混凝土梁加固方法

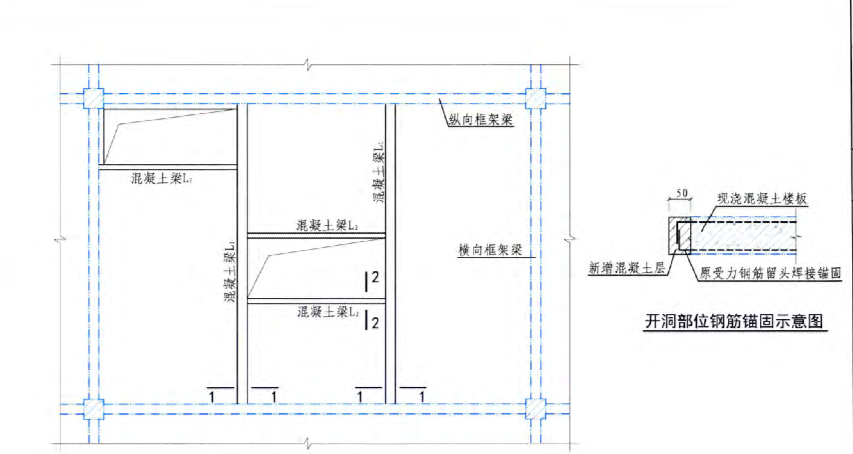

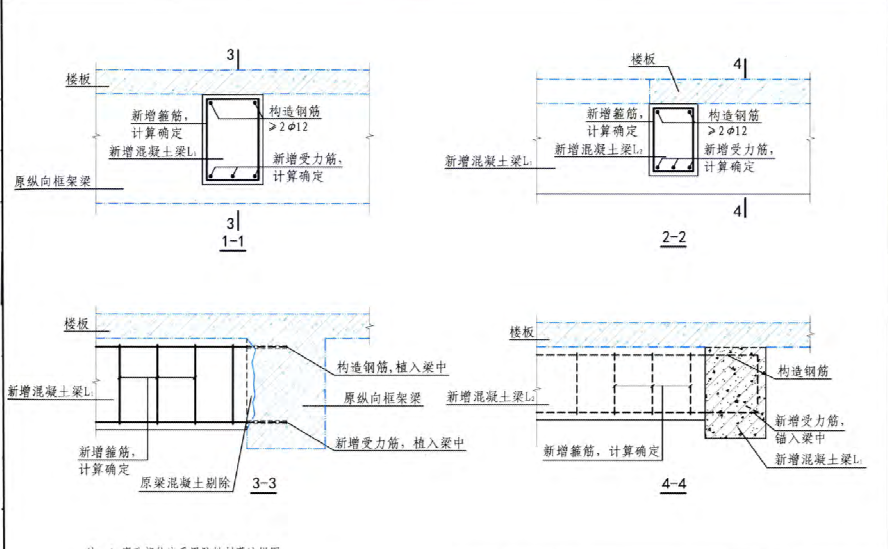

没楼板红线方向新增一道250cm×220cm的现浇混凝土梁,梁上下铁各4根二级国标螺纹16号钢筋,新增梁筋要植入(即植筋加固法)原梁15d(即15×1.6cm=24cm)深(注意:新增梁与原梁接触部位一定要凿毛处理,把原梁抹灰层和钢筋保护层剔掉),梁箍筋为一级国标圆钢8号钢筋间距15cm布置,梁两端1/3处为箍筋加密区间距10cm,再把弯折好的40cm原楼板筋插入新的梁内支好模板;

第四步,浇筑混凝土梁:

把新老混凝土接触部位用清水冲洗干净再刷一层界面剂,待界面剂干燥后浇筑混凝土即可,注意后期混凝土养护,保持充足水份;混凝土养护10-15天拆掉模板做楼梯即可。

楼板一般指预制场加工生产的一种混凝土预制件。楼板层中的承重部分,它将房屋垂直方向分隔为若干层,并把人和家具等竖向荷载及楼板自重通过墙体、梁或柱传给基础。按其所用的材料可分为木楼板、砖拱楼板、钢筋混凝土楼板和钢衬板承重的楼板等几种形式。

1. 当板的跨度小于 6m 时 ,可采用本方法 , 需复核改变结构体系板的承载力 .

2 .原纵、 横向框架梁是否需要加回应由计算确定 。

3.新增梁的支座构造应保证剪力的有效传递。

1. 穿孔部位应采用胶粘剂灌注锚固.

2 新增 梁 的 支座构造应保证剪力 的有效传递。
